Fikirden Amazon FBA Lansmanına: 2026'da Özel Markalar için Gerçekçi Çin Kaynak Kullanımı Zaman Çizelgesi

Neden bu kadar uzun sürüyor? Çin'in tedarik zinciri istikrarlıdır ancak birden fazla katmanı içerir: tasarım yinelemeleri, uyumluluk testleri, lojistik ve gümrükleme. 2026'da gümrük denetimleri daha sıkı ve uyumluluk gereksinimleri daha yüksek. Bu kılavuz, her aşamayı ay ay ayrıntılı olarak incelemek için en son verileri ve gerçek dünya deneyimini kullanarak Amazon FBA satıcılarının sağlam planlar oluşturmasına, zaman çizelgelerini sıkıştırmasına ve pahalı hatalardan kaçınmasına yardımcı olur.

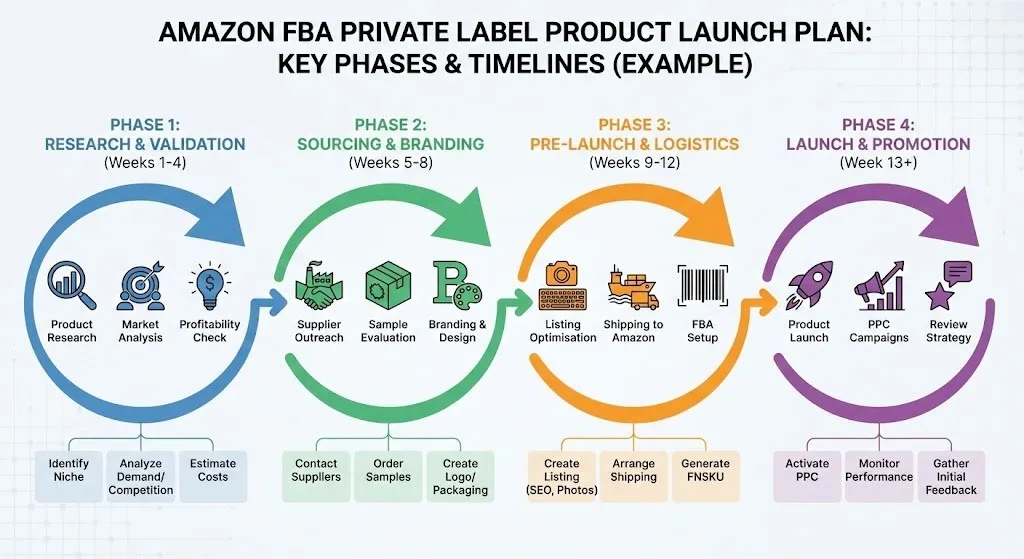

(Yukarıda: Önemli aşamaları ve zaman çizelgelerini gösteren Amazon FBA özel markalı ürün lansman planı infografik örneği)
Orta düzeyde karmaşıklıktaki bir ürüne (örneğin, mutfak aletleri, güzellik aletleri veya evdeki temel eşyalar) ilişkin standart zaman çizelgesini burada bulabilirsiniz. Basit kategoriler (giyim/ev eşyaları) 4-6 aya sıkıştırılabilir; karmaşık olanlar (elektronik/akıllı cihazlar) genellikle 6-10 aya kadar uzar.
| Sahne | Tipik Süre | Kümülatif Aylar | Temel Teslimatlar | Amazon Amazon Lojistik Etkisi | Ana Riskler |
|---|---|---|---|---|---|
| 1. Fikir ve Pazar Doğrulaması | 1-2 ay | 1-2 ay | Ürün fizibilite raporu + hedef fiyatlandırma | Eksik sezon aralıkları | Aşırı araştırma başlangıcı geciktiriyor |
| 2. Tasarım ve Teknoloji Paketi + Tedarikçi Kaynak Kullanımı | 1-2 ay | 2-3 ay | Eksiksiz Teknik Paket + tedarikçi kısa listesi | Anahtar kelime temelini listeleme | Daha sonra değişikliklere neden olan belirsiz özellikler |
| 3. Örnekleme ve Yineleme | 2–3 ay | 3-5. Aylar | Altın Örnek onaylandı | Gerçek ürün fotoğrafları/A+ içerik | Aşırı revizyonlar |
| 4. Kalıplama, Uyumluluk ve Üretim Öncesi | 1-2 ay | 5-6 ay | Kalıplar OK + uygunluk sertifikaları | Ambalaj/etiket uyumluluğu | Yeniden yapılmasını gerektiren test hataları |
| 5. Mevduat → Üretim → Kalite Kontrol → Gönderim | 2–3 ay | 6–8/9 Aylar | FBA'da bitmiş ürünler | Depo girişi + canlı listeleme | Kalitenin azalması / lojistik gecikmeler |
| 6. Amazon Lojistik'e Varış ve Lansman Hazırlığı | 1–2 ay (örtüşen) | 8-9 Aylar+ | Canlı + ilk satışların listelenmesi | Stok yok ücretleri / stok fazlası | Gelen etiket hataları |
Kategori Farklılıkları : Giyim/ev eşyaları: 4-6 ay; Elektronik/güzellik: 6–9 ay (ekstra FCC/CE/FDA testleri).
Her şey burada başlıyor. Birçok satıcı bunu atlayıp doğrudan fabrikalara atlıyor, ancak daha sonra her şeyi yeniden tasarlıyor.
Temel Adımlar:
2026 Trendi : Yapay zeka araçları (ChatGPT eklentileri veya özel ürün araştırma yazılımı), niş seçimini ve düşük rekabetli fikirleri filtrelemeyi hızlandırır.
Kaçınılması Gereken Tuzak : Viral trendleri körü körüne takip etmeyin; aşırı araştırma lansmanı geciktirir; acele etmek daha sonraki pivotlara yol açar.
İşin özü, fikrinizi fabrikada anlaşılabilecek bir plana dönüştürmektir.
Temel Adımlar:
Kaçınılması Gereken Tuzak : Belirsiz özellikler, büyük numune sapmalarına ve tekrarlanan iadelere neden olur. 2026'da, daha hızlı başlangıçlar için mevcut benzer kalıplara sahip tedarikçilere öncelik vermek amacıyla yapay zeka fabrika eşleştirmesini kullanın.
Bu aşama gecikmelerin %80'ine neden olur. Tipik 3 aşamalı süreç:
Hızlanma İpuçları : Uzaktan onay için fiziksel iadeler yerine video/yüksek çözünürlüklü fotoğraflar kullanın; Değişiklikleri en aza indirmek için tasarımı erken kilitleyin.
Daha fazla geliştirme ayrıntısı için makalemizin tamamına bakın: Çin Ürün Geliştirme Zaman Çizelgesi.
İlgili Kılavuz : Elektronik AQL denetim standartları için bkz. AQL 2.5 Elektronik için Kalite Kontrol Kılavuzu.
%30 depozitoyu ödedikten sonra uygulama aşamasına girin (genellikle 2-3 ay).
Basitleştirilmiş Akış:
Temel Kural : Bakiyeyi yalnızca QC geçtikten sonra ödeyin; bu sizin son kaldıracınızdır.
Mevduat sonrası “kara kutu” dönemi, günlük riskler (ör. maddi gecikmeler, ani fiyat artışları, denetim retleri) ve kırmızı bayraklar hakkında daha ayrıntılı bilgi için ayrıntılı kılavuzumuzu okuyun: Bir Çin Fabrikasına Mevduatı Ödedikten Sonra Ne Olur?
Gönderim Seçenekleri : Hava hızlı ama pahalıdır; Deniz ekonomik ama yavaştır; DDP (Gümrük Ödenmiş Olarak Teslim), yeni başlayanlar için kendi kendine gümrükleme zorluklarından kaçınmak için önerilir.
Ürünler Amazon Lojistik'e ulaştıktan sonra hâlâ 1-3 haftalık son adımlar var:
Satıcılar geldikten sonra bile burada vakit kaybediyorlar. Yaygın sorunlar:
Yanlış FNSKU yerleşimi
Karton etiket uyumsuzlukları
Rastgele depo denetimi gecikmeleri
Envanter ipucu: Nakit paraya aşırı maruz kalmadan lansman için genellikle 1.000-3.000 birim yeterlidir.

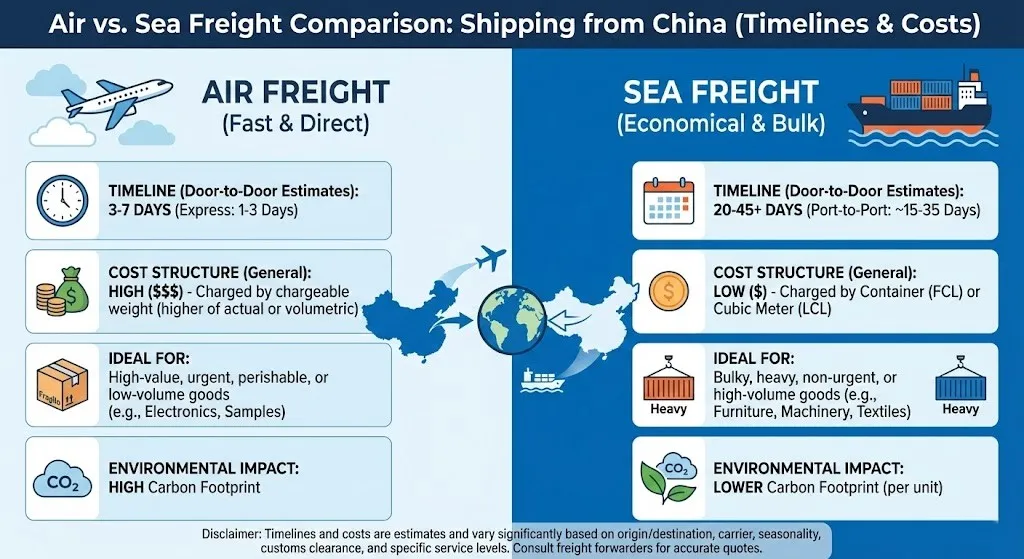

(Yukarıda: Çin'den nakliye için zaman çizelgelerini ve maliyetleri vurgulayan Hava ve Deniz taşımacılığı karşılaştırma infografik)
8 ayı 5-6'ya sıkıştırmak mı istiyorsunuz? Bunları dene:
Gerçek Durum : Bir müşteri, yapay zeka eşleştirme + tam gözetim kullanarak mutfak ürününün lansman süresini 7 aydan 5 aya indirdi ve 4. çeyrekte yoğun sezona mükemmel bir şekilde ulaştı.
Evet— %20-40 oranında , yeniden çalışmayı kaldırırsanız.
| Alan | Tipik Satıcı | Optimize Edilmiş Yürütme |
| Örnekleme | 60–90 gün | 30-45 gün |
| Uyumluluk | 30 gün | 10-15 gün |
| Tedarikçi Eşleştirme | 3-4 hafta | 7-10 gün |
3 aylık bir lansman hiç gerçekçi mi? Yalnızca mevcut kalıpları kullanan son derece basit ürünler için ve o zaman bile risklidir.
4. Çeyrek lansmanına ne zaman başlamalıyım? En azından 6-9 ay önce.
Zaman çizelgesi planlaması nakit akışına ve kâr korumasına eşittir. "3 aylık lansman" efsanelerinin Amazon yolculuğunuzu rayından çıkarmasına izin vermeyin. Daha az para yakıp daha fazla kazanmak için her aşamayı doğru bir şekilde planlayın.
Ürününüz için ücretsiz bir 2026 zaman çizelgesi tahminine mi ihtiyacınız var? Yoksa yapay zekayla eşleşen fabrikalar mı? Fikrinizi buraya gönderin—Dark Horse Sourcing ekibi 24 saat içinde yanıt verir – Amazon satıcılarını uçtan uca Çin'den Amazon Lojistik'e çözümlerle güçlendiriyoruz.
Bize Ulaşın
Bizi Arayın: +86 193 7668 8822
E-posta: [email protected]
Ekle: Bina B, No.2, He Er Er Yolu, Dawangshan Topluluğu, Shajing Caddesi, Bao'an Bölgesi, Shenzhen, Çin
